Задача
Министерство здравоохранения Российской Федерации по итогам электронного аукциона (44-ФЗ) поручило нам две задачи в своём административном здании на Успенском переулке. Первая — перенести действующее ВРУ-1 мощностью 231,28 кВт в другую часть здания вместе с питающим кабелем Россетей на улице. Вторая — по техническим условиям Россетей подключить новое ВРУ-2 ещё на 150 кВт по II категории надёжности, от ТП № 11753. Под ключ: проект, согласования, монтаж, учёт и все акты.
Сложности
- Переносить нужно было не только щит, но и наружный кабель на балансе Россетей — обычный путь через ТУ на вынос растянулся бы на месяцы.
- Здание министерства работает каждый день, отключать его было нельзя: все переключения — ночью.
- Узкая щитовая. Кабель с улицы заходит в подвал, где днём работают сотрудники, и его нужно поднять наверх, не мешая им.

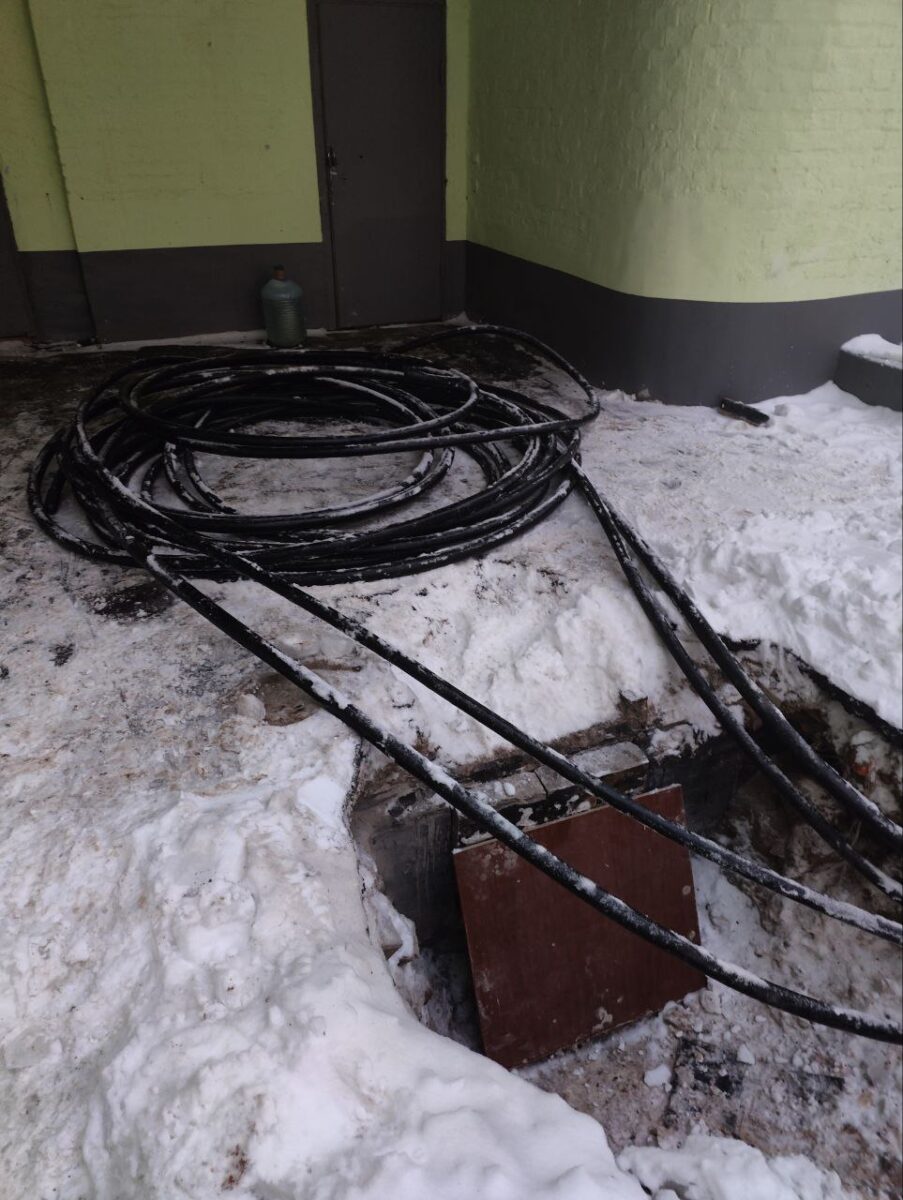

- Монтаж наружной части пришёлся на зиму.
- Сдача зависела от Россетей: по ТУ заказчика сетевая должна была проложить свой кабель, и её сроки сдвинули наши.
Процесс работы
- Заказали геоподоснову в Мосгоргеотресте, разработали проекты переноса ВРУ-1 и подключения ВРУ-2, согласовали их с Россетями и Мосгоргеотрестом.
- Чтобы не запускать долгую процедуру выноса сетей по ТУ, заказали у Россетей перекладку их кабельной линии 0,4 кВ как платную услугу по отдельному договору.

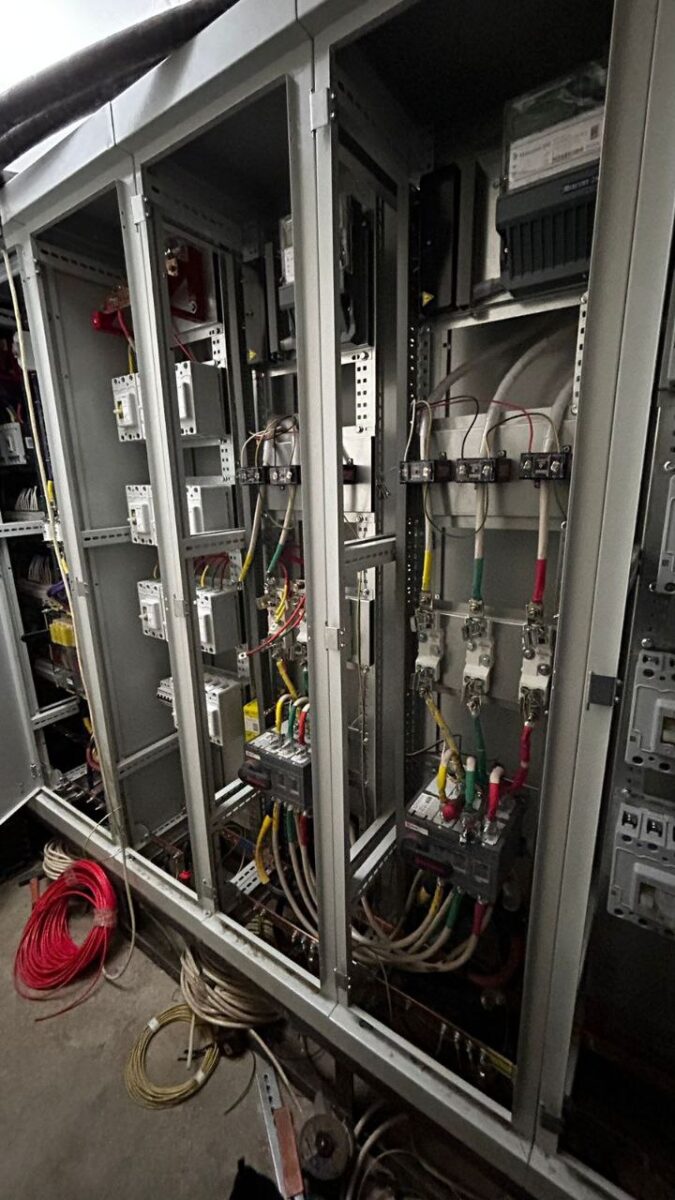

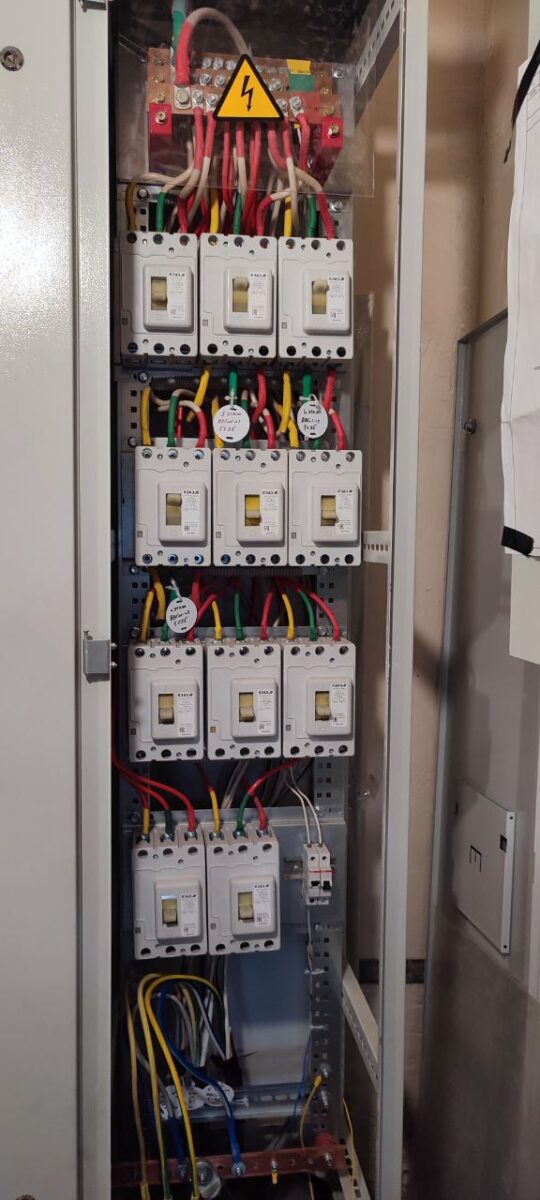

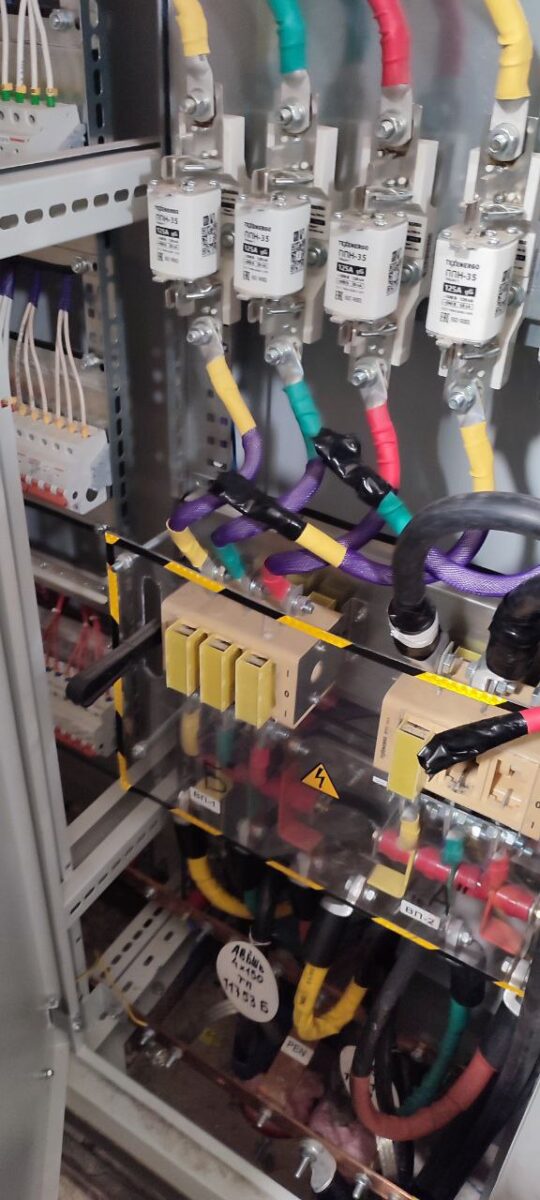

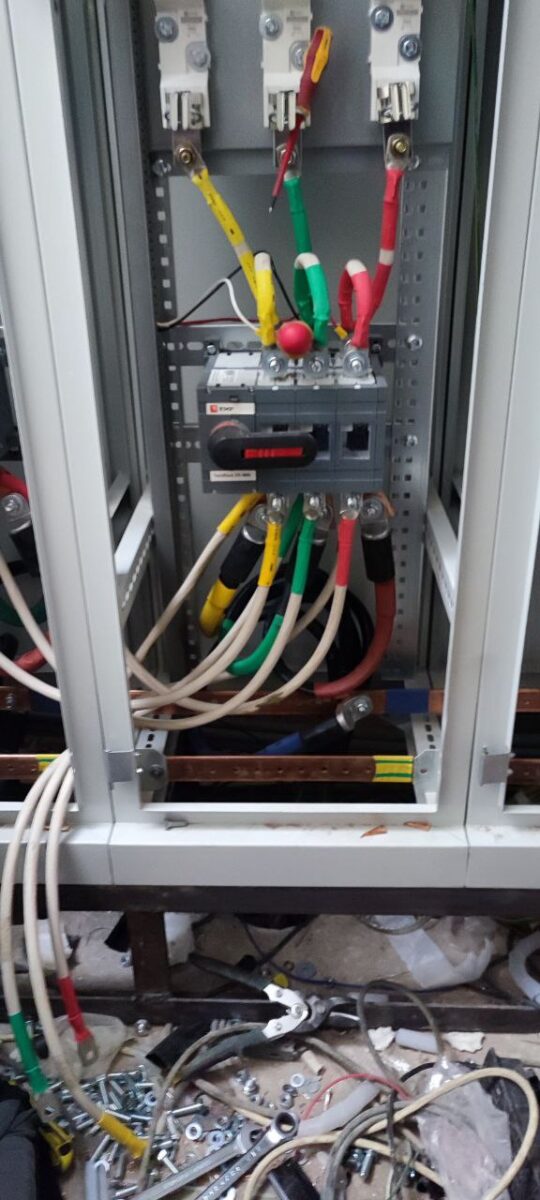

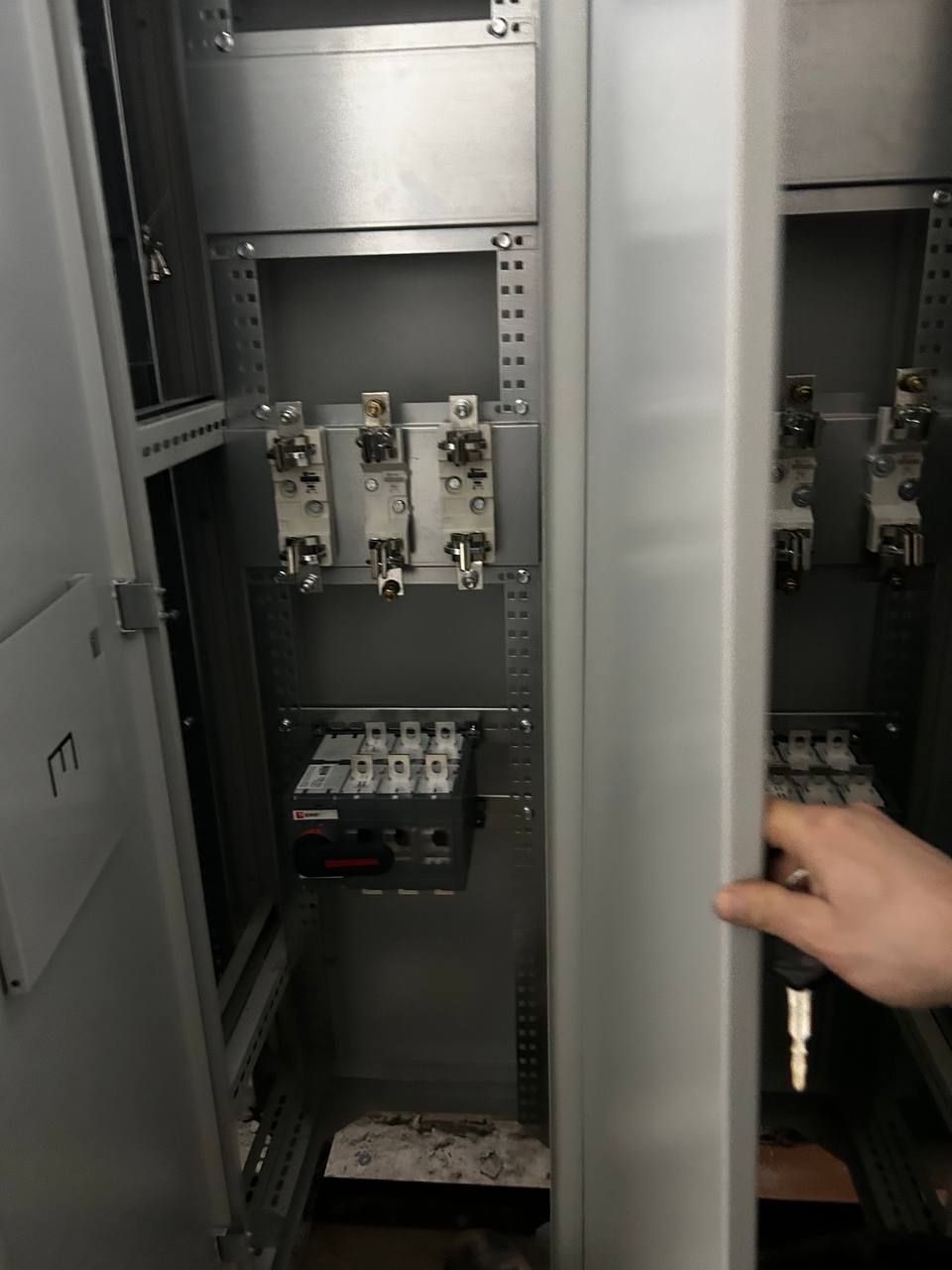

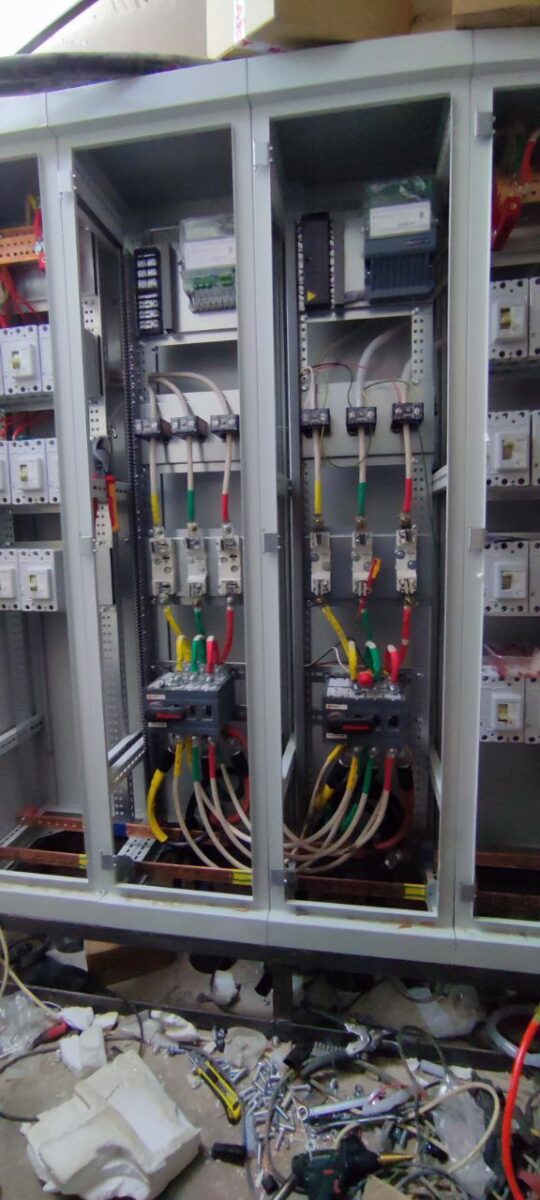

- Собрали ВРУ-1 из четырёх панелей с выключателями нагрузки на 400 А и новое ВРУ-2 со своим узлом учёта.

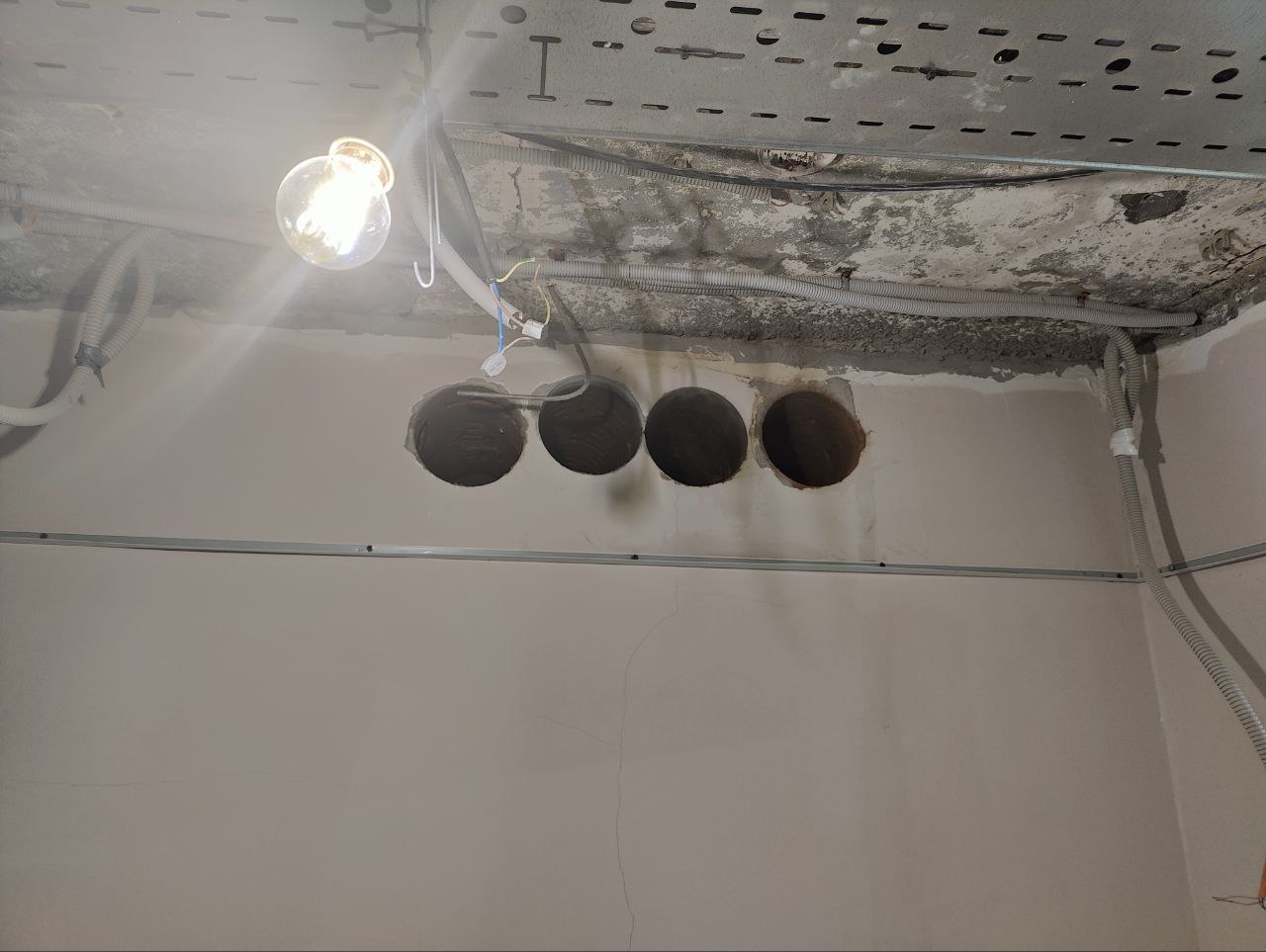

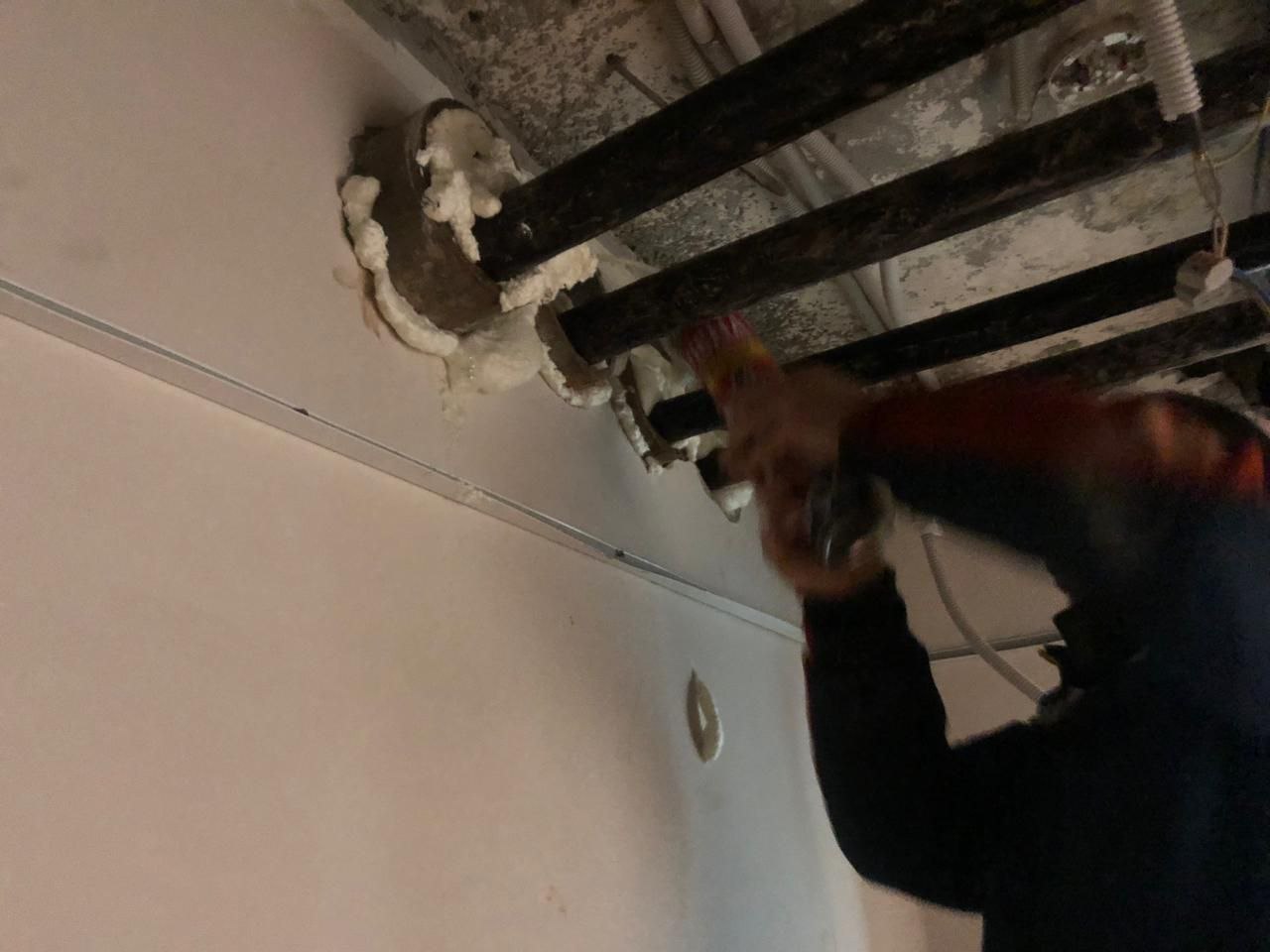

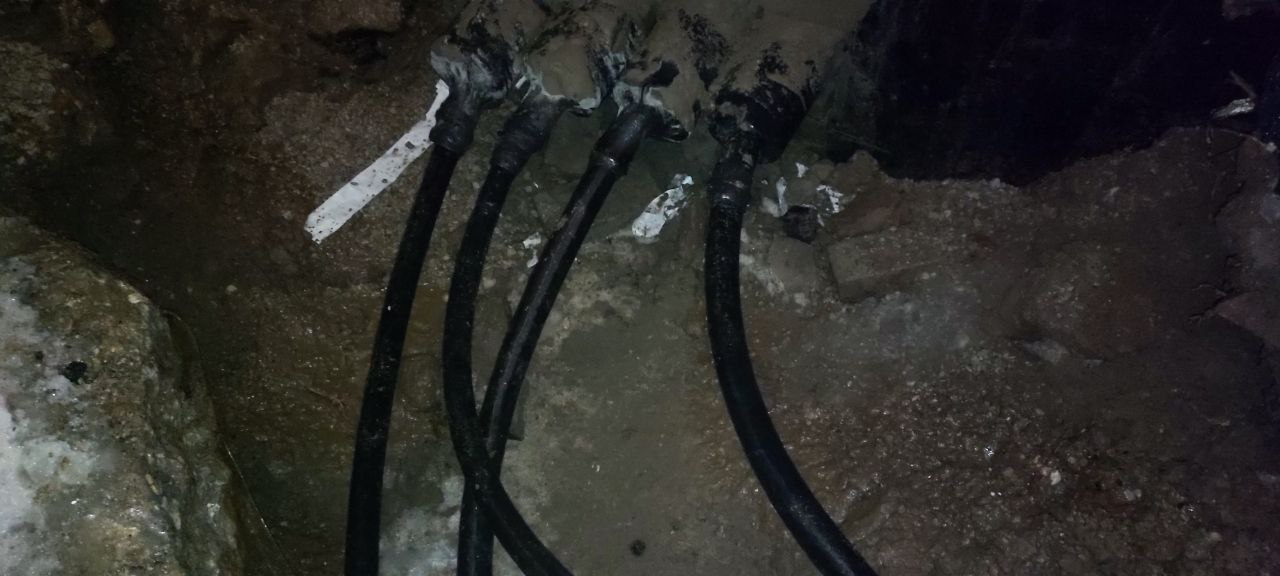

- Завели кабели с улицы в подвал и подняли их в щитовую по лоткам на потолочных подвесах — ночными сменами, чтобы днём подвал работал как обычно.

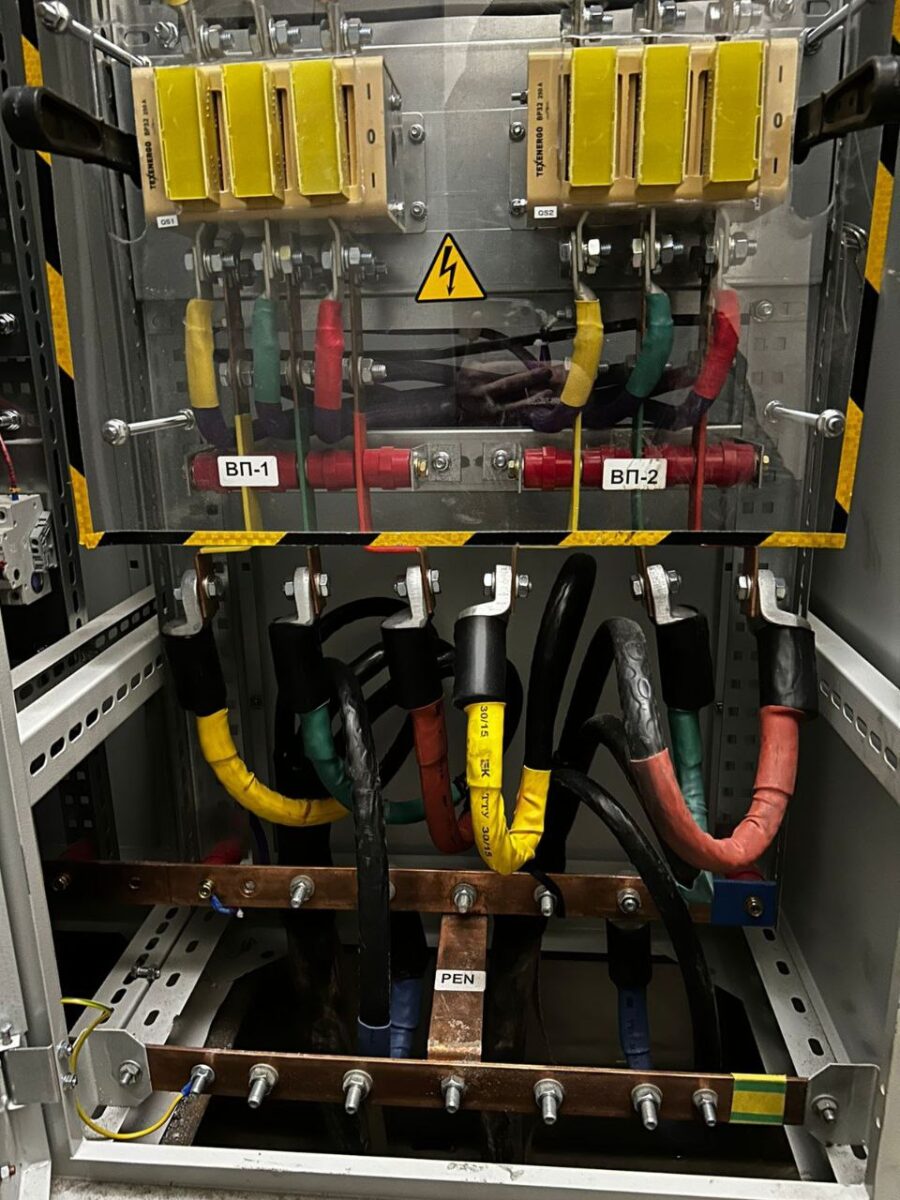

- В ночные окна переключили ВРУ-1 и субабонентов здания; Россети сняли и заново опломбировали приборы учёта.

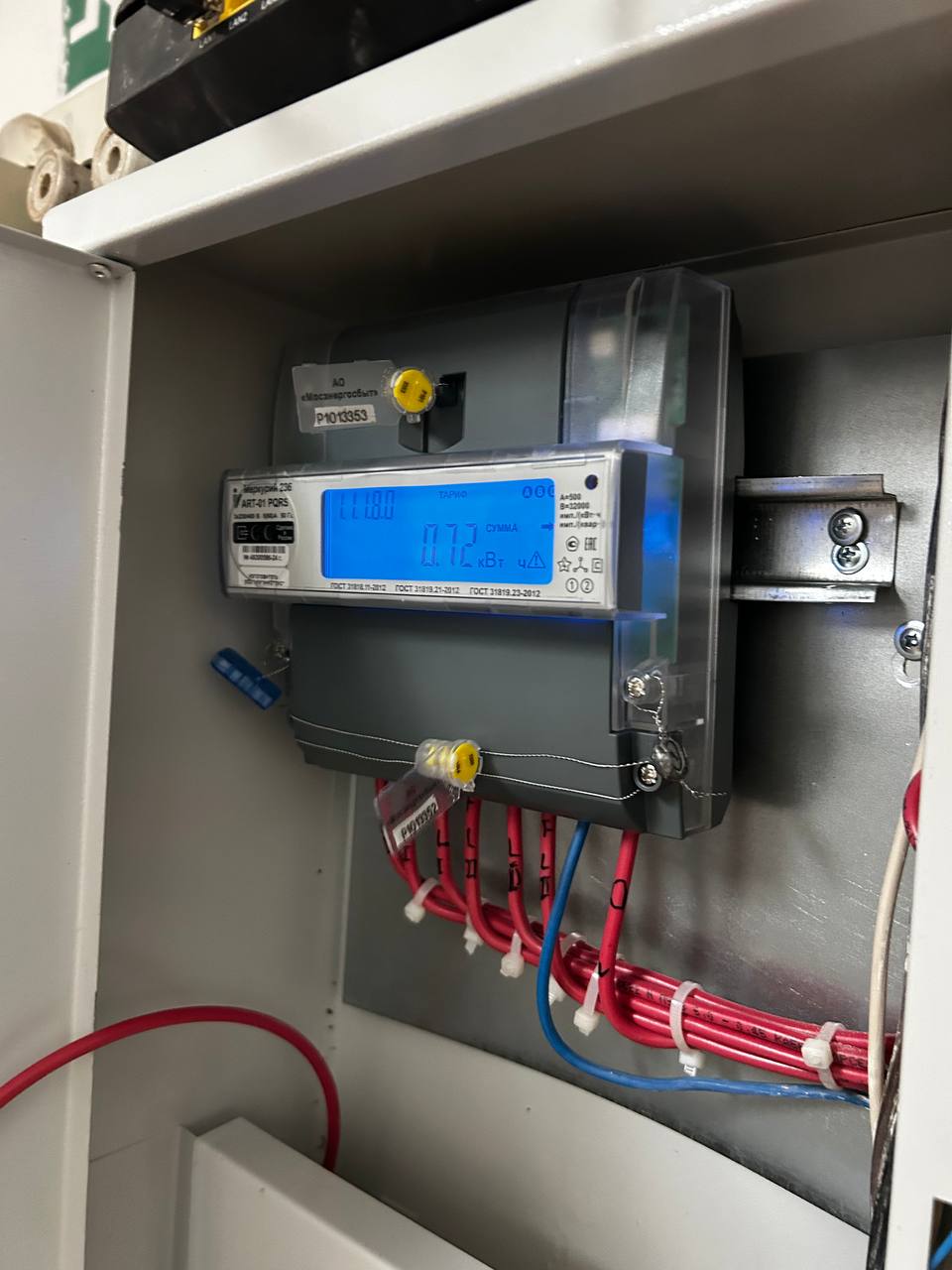

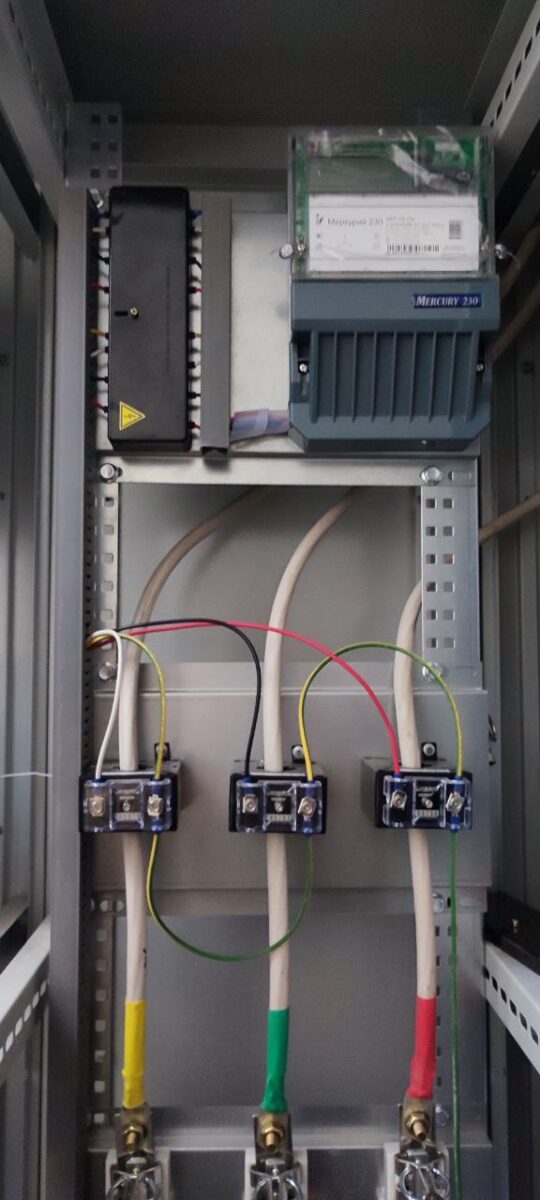

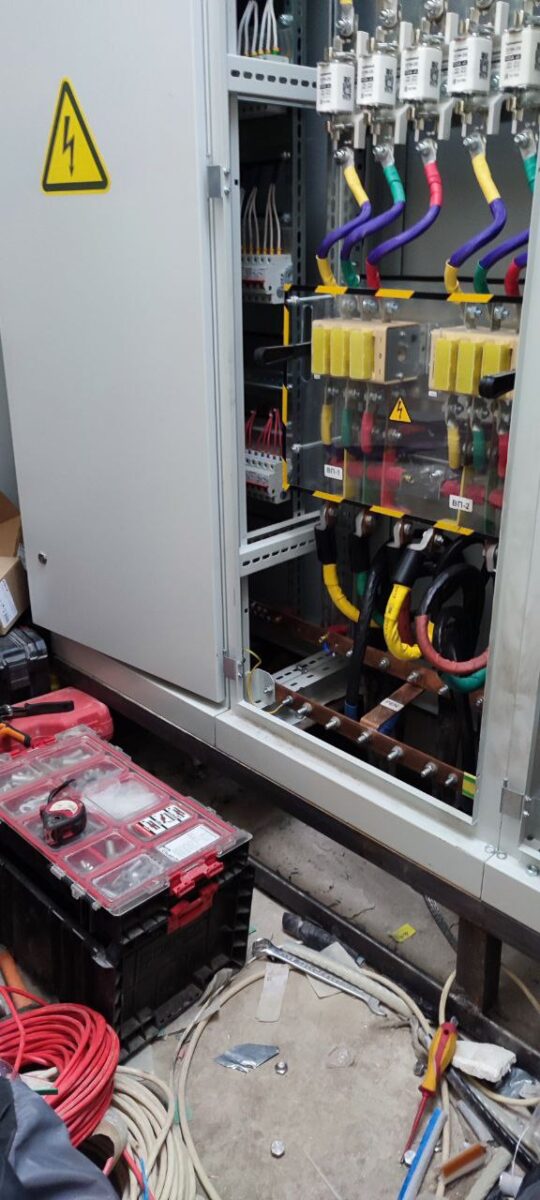

- Провели испытания и пусконаладку, получили допуск Ростехнадзора, акт о выполнении ТУ, акт о технологическом присоединении и акт допуска приборов учёта.
Результат
Здание Минздрава России получило 381,28 кВт: перенесённое ВРУ-1 на 231,28 кВт и новое ВРУ-2 на 150 кВт — без единого дневного отключения. Все акты и допуск Ростехнадзора получены. Цена госконтракта — 5,45 млн ₽ с НДС: на аукционе она снизилась на 45% от начальной (9,87 млн ₽), бюджет сэкономил 4,4 млн ₽. Работы приняты в мае 2024 года — срок сдвинулся из-за прокладки кабеля на стороне Россетей.
