Временное электроснабжение 350 кВт для стройки фабрики-кухни «Кофемании» на Рябиновой улице

27 октября 2026
Электромонтажные работы Проектирование Подключение электричества
г. Москва, ул. Рябиновая, уч. 32Б
Временное электроснабжение 350 кВт для стройки фабрики-кухни «Кофемании» на Рябиновой улице
Задача
На Рябиновой улице строилась фабрика-кухня сети «Кофемания» — производственный комплекс 13,4 тыс. м², который сегодня выпускает до 100 тонн продукции в сутки для ресторанов сети. На время стройки площадке требовалось 350 кВт по временной схеме от сетей Россетей на напряжении 10 кВ. Генподрядчик поручил нам всё под ключ: проект, согласования, оборудование, монтаж, акты, договор энергоснабжения и подачу напряжения.
Временное электроснабжение 350 кВт для стройки фабрики-кухни «Кофемании» на Рябиновой улице
Сложности
  1. Трасса шла через частные территории — прохождение линии пришлось согласовывать с каждым собственником.
  2. Трансформаторная подстанция, от которой подключались, находится на территории Автодора: отдельные согласования доступа и заезда техники.
  3. Монтаж пришёлся на зиму: снег, мёрзлый грунт, установка опор и КТП манипулятором.
  4. Сжатый график по договору — на проект отводилось 45 дней, на монтаж 10 дней, поэтому проект согласовывали в МКС по ускоренной процедуре.
Временное электроснабжение 350 кВт для стройки фабрики-кухни «Кофемании» на Рябиновой улице
Процесс работы
  1. Разработали проект временного электроснабжения и согласовали его в Московских кабельных сетях по ускоренной процедуре.
  2. Согласовали прохождение трассы с собственниками частных участков и доступ к ТП на территории Автодора.

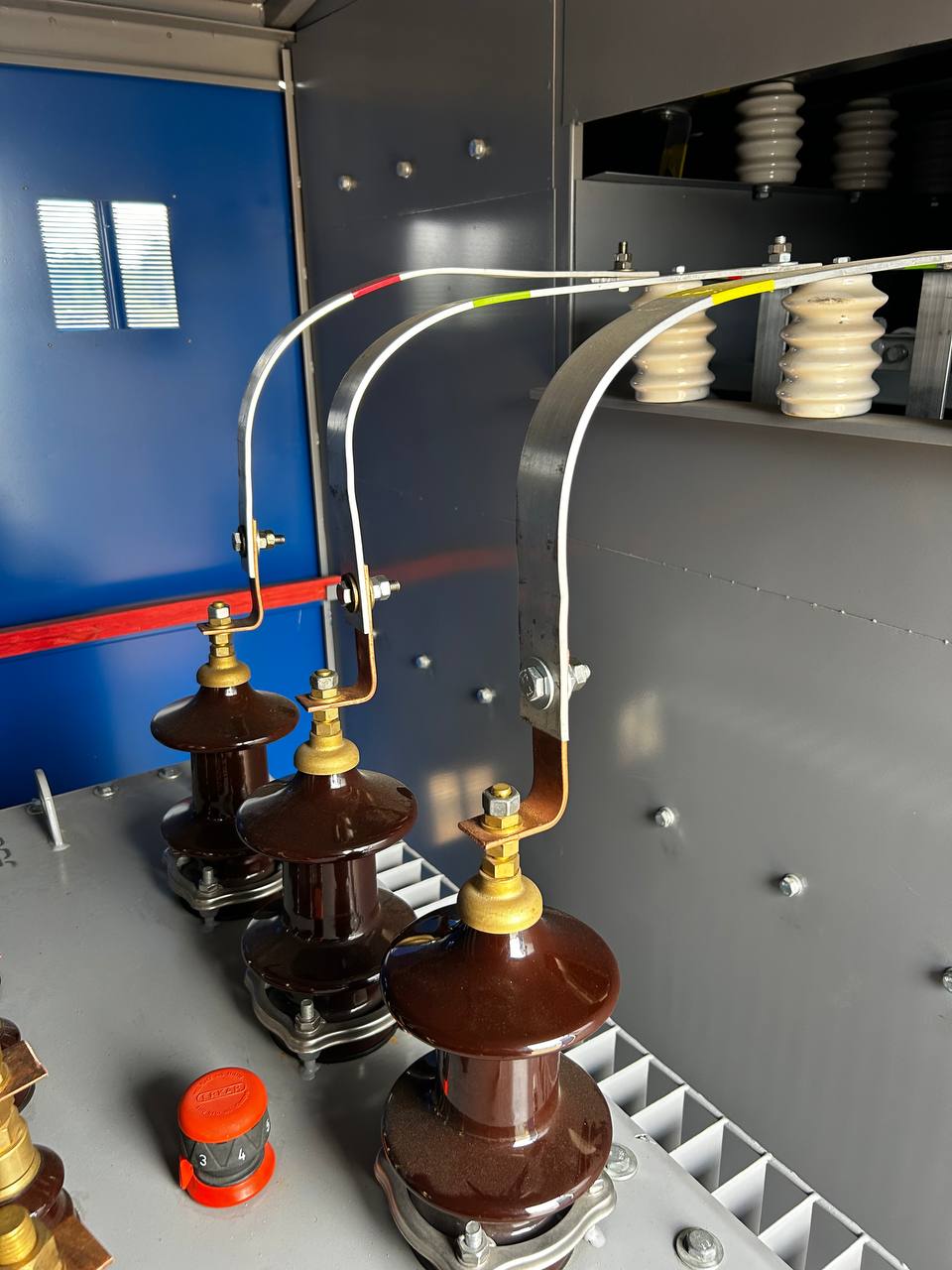

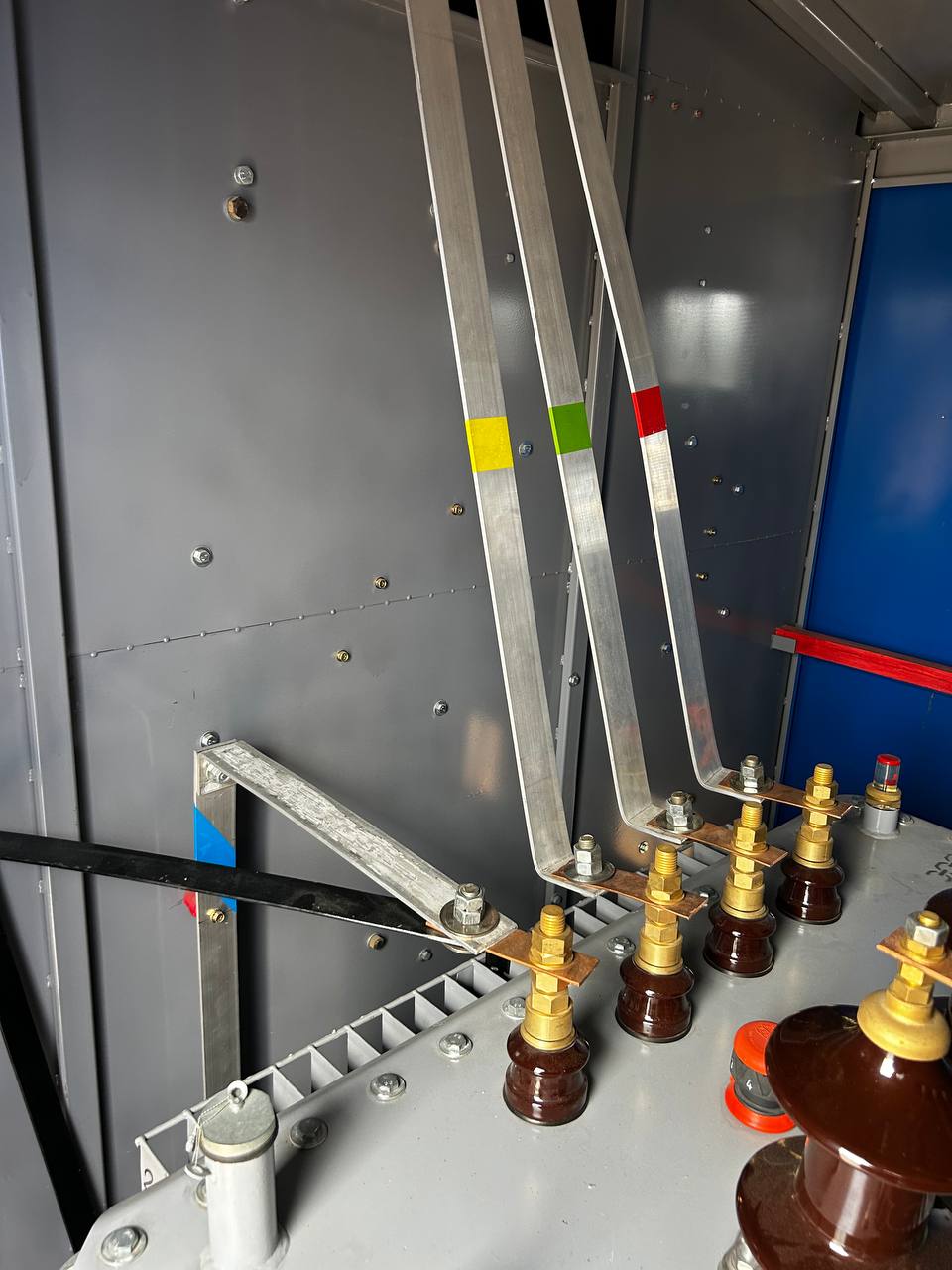

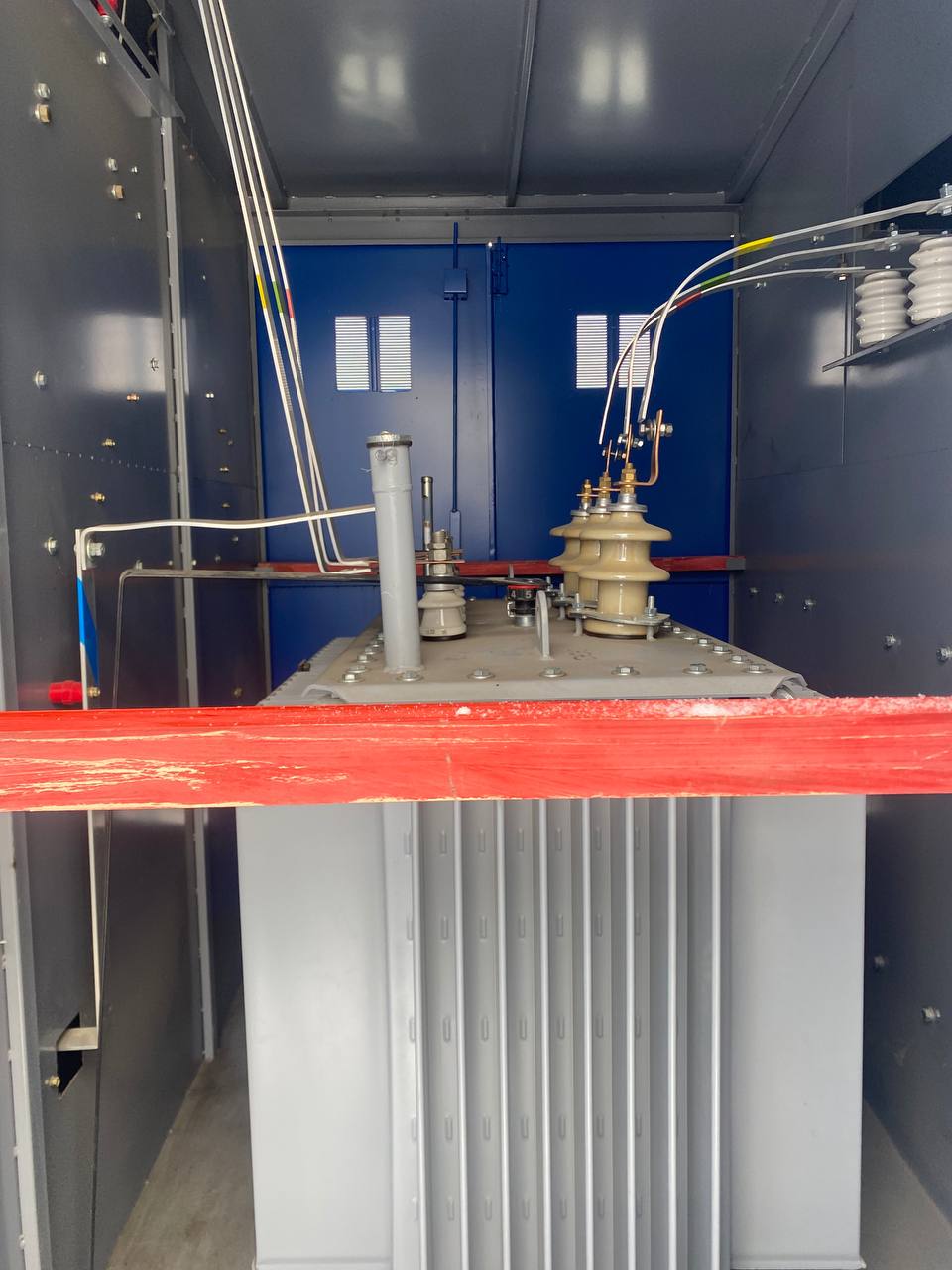

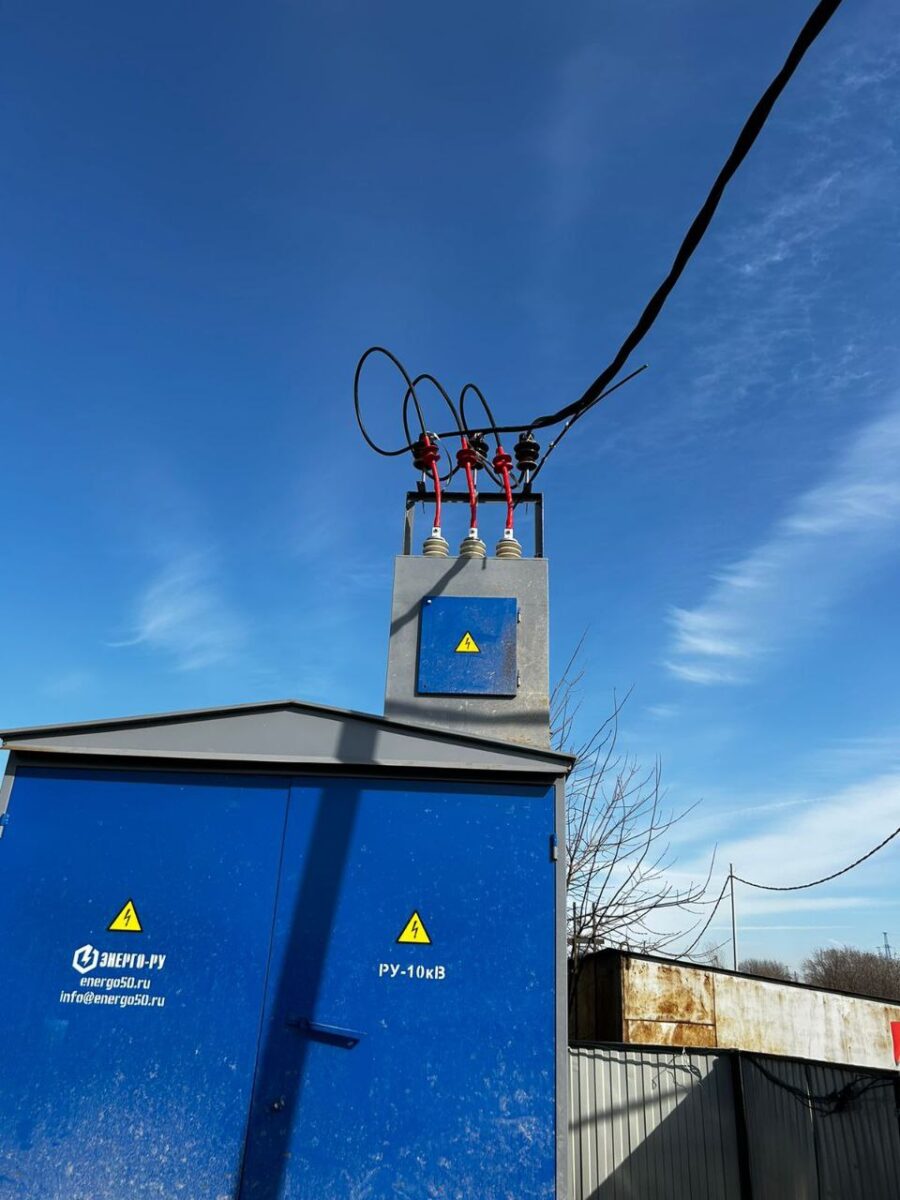

  3. Установили комплектную трансформаторную подстанцию КТПн-10/0,4 кВ с трансформатором 400 кВА на фундамент из блоков ФБС и смонтировали высоковольтную камеру ИКВН-10.

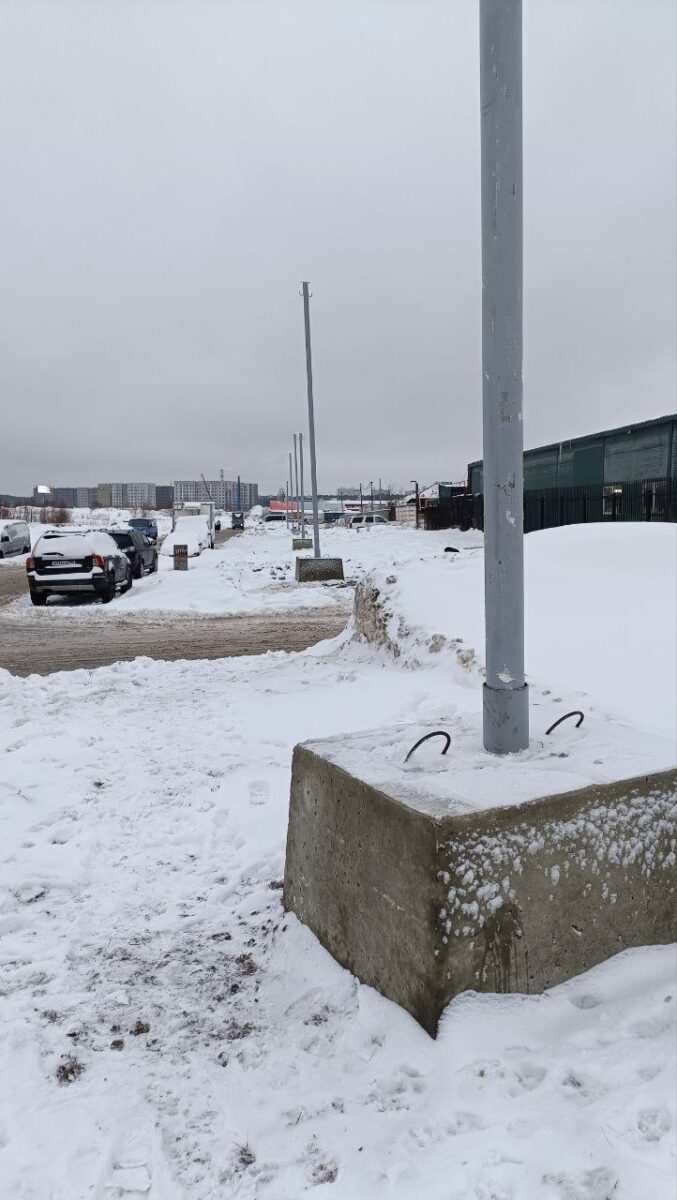

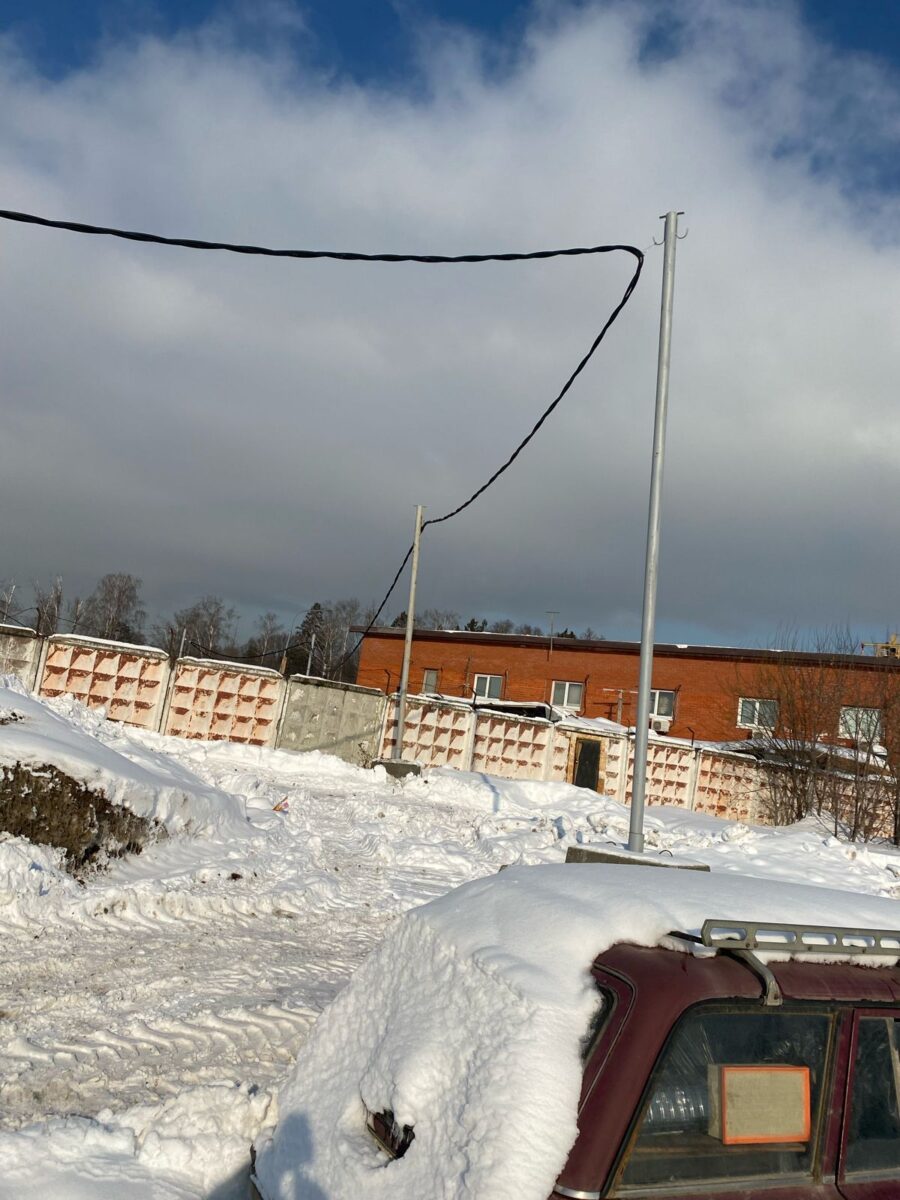

  4. Поставили 9 временных опор ВО-8 на бетонных основаниях и подвесили около 240 м самонесущего кабеля 10 кВ.

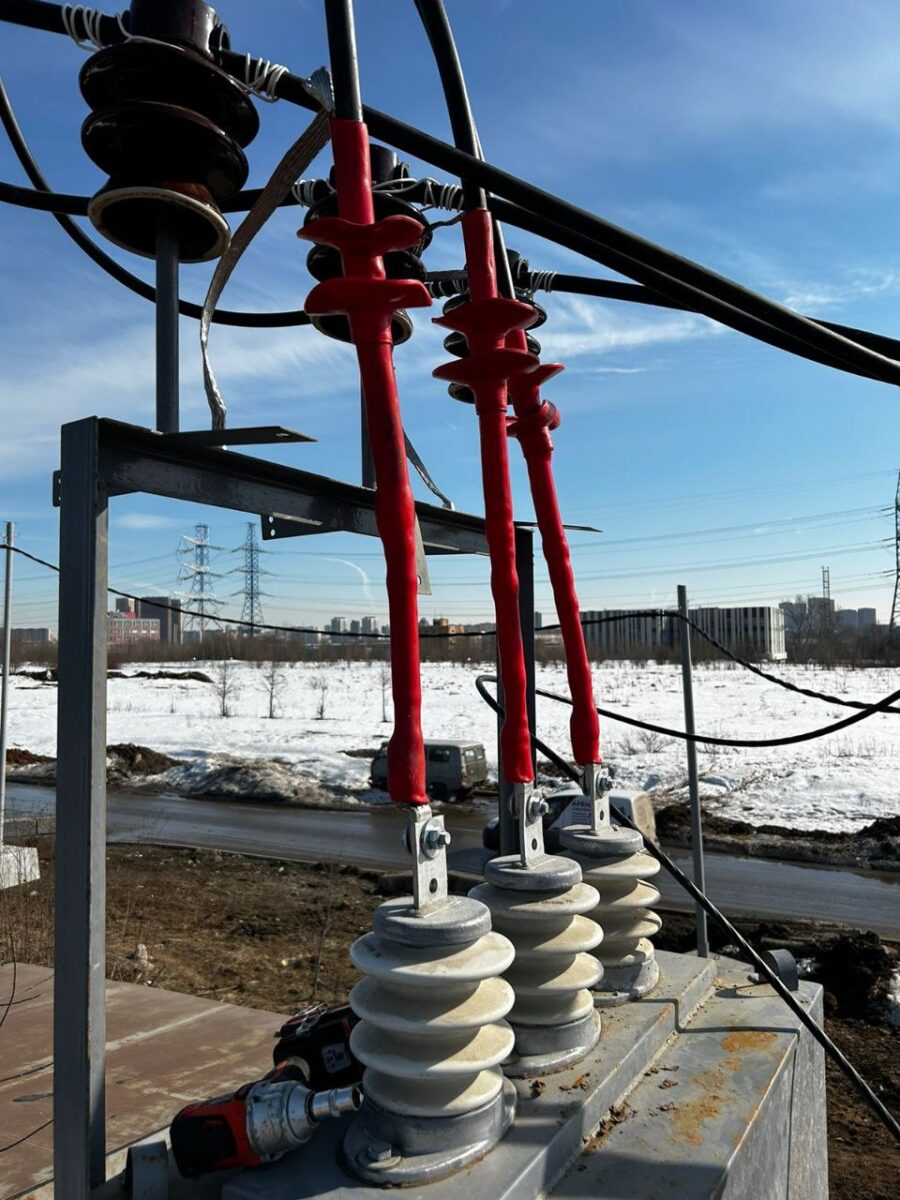

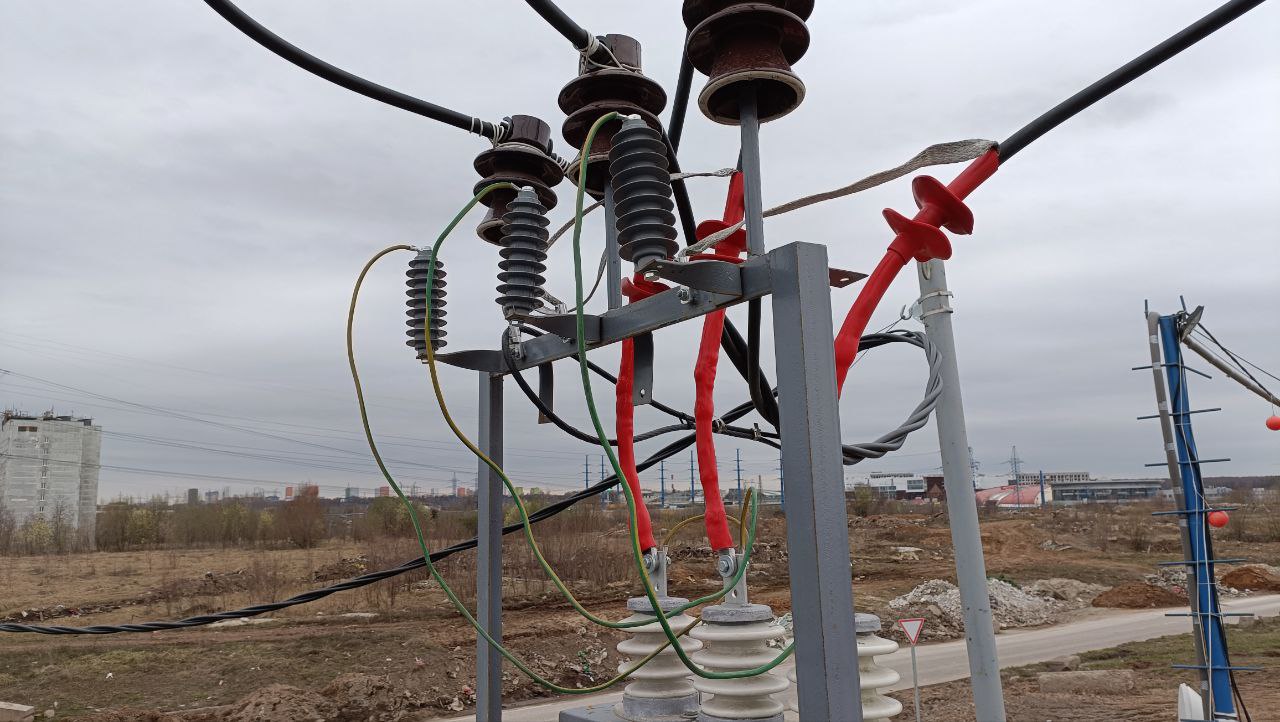

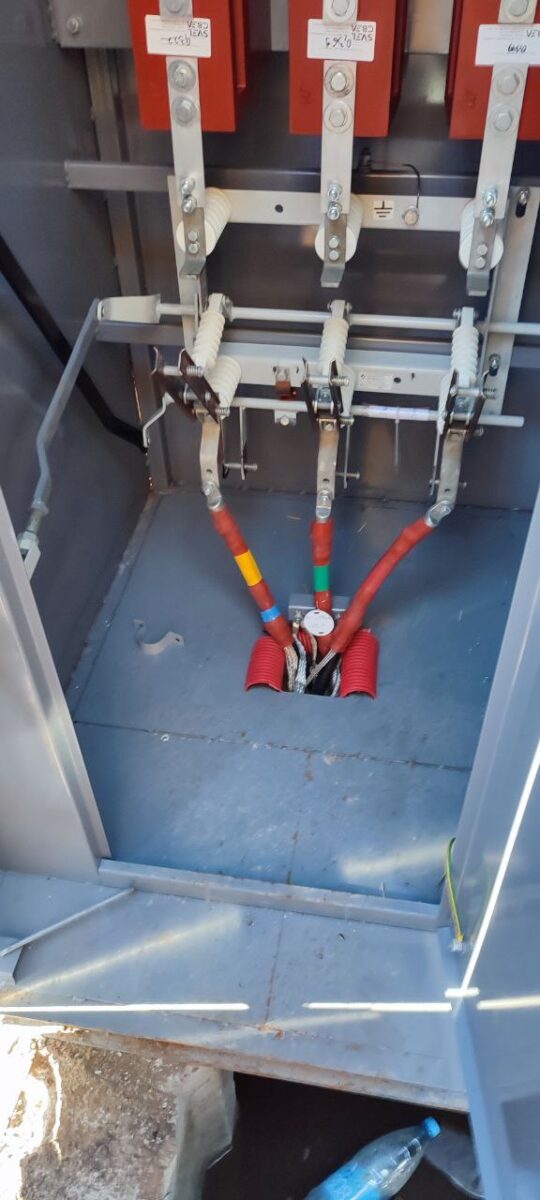

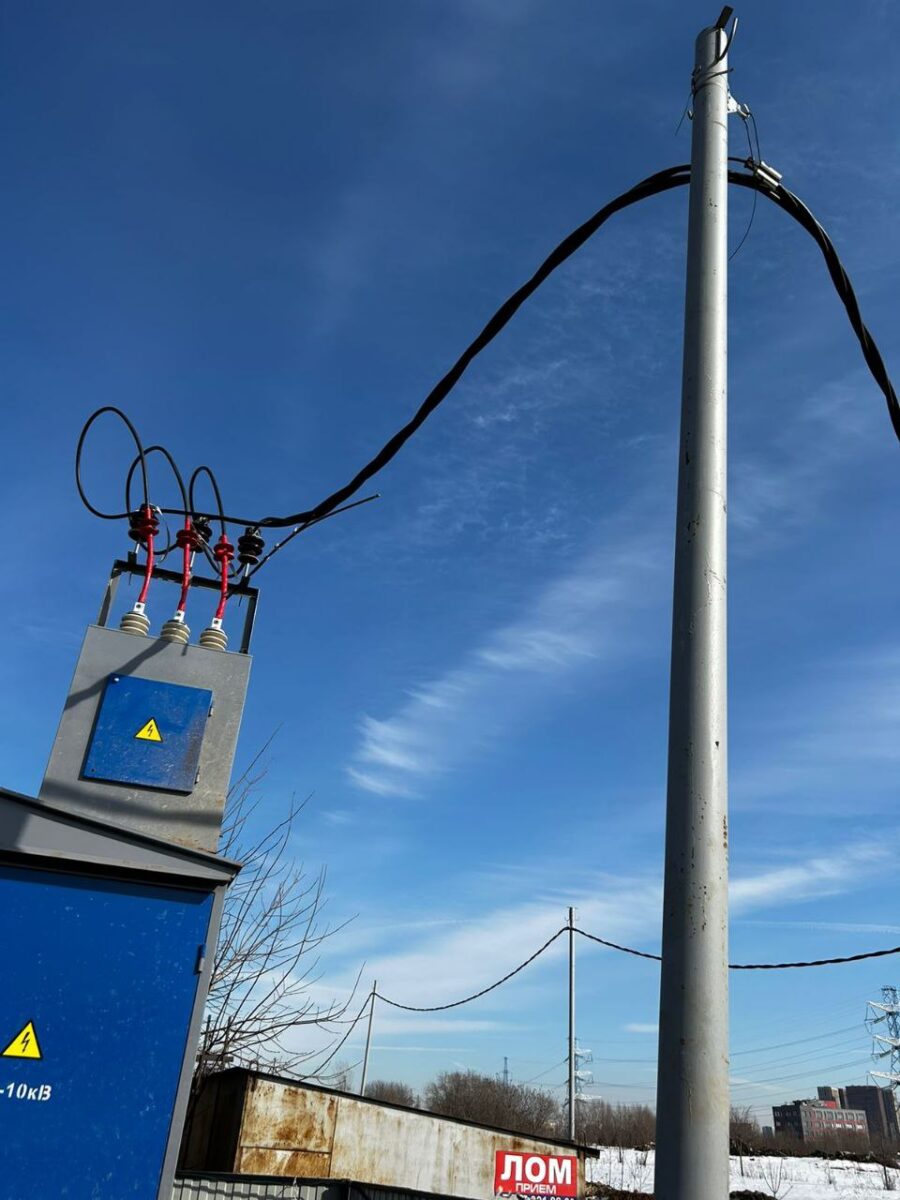

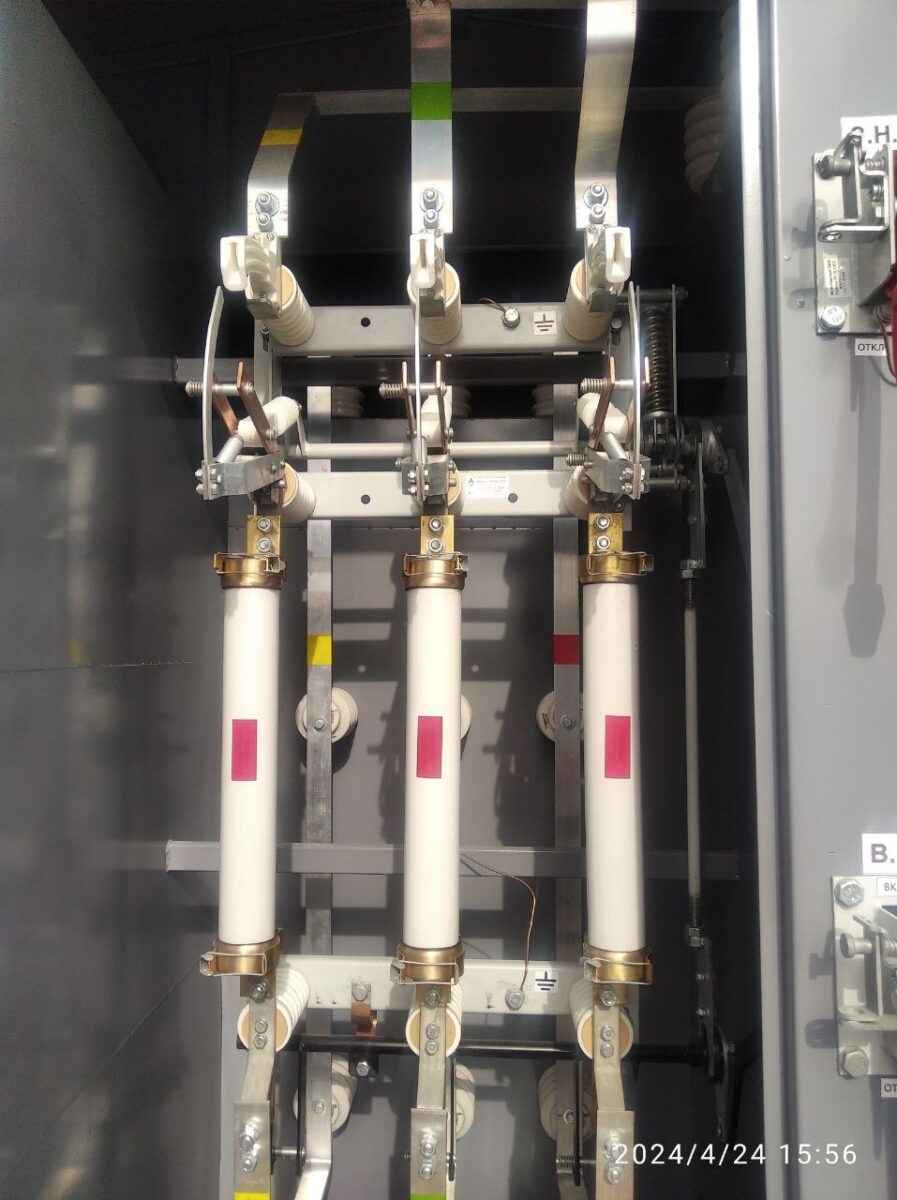

  5. Выполнили подключение на стороне 10 кВ, смонтировали концевые муфты и заземление, провели лабораторные испытания.
  6. Уведомили сетевую о выполнении ТУ, получили акт допуска приборов учёта, акт о выполнении ТУ и акт о технологическом присоединении, заключили договор энергоснабжения и подали напряжение.
Временное электроснабжение 350 кВт для стройки фабрики-кухни «Кофемании» на Рябиновой улице
Результат
Стройка фабрики-кухни «Кофемании» получила 350 кВт по временной схеме — с собственной КТП 400 кВА и воздушной линией 10 кВ на временных опорах. Все акты и договор энергоснабжения переданы заказчику. Стоимость работ под ключ — 5,6 млн ₽ с НДС. Сегодня на этом участке работает фабрика-кухня, введённая в эксплуатацию в 2026 году.
Вам может быть интересно
Пир + смр + РТН
Пир + смр + РТН
Необходимо было разработать проект и выполнить строительство КЛ-0,4кВ, 4 шт., от нового ВРЩ 0,4 кВ Заявителя до КЛ-0,4кВ ПАО «Россети Московский регион», монтаж ВРЩ на 300 кВт, получить разрешение на допуск в эксплуатацию энергоустановки от МТУ Ростехнадзора.
Увеличение мощности электроэнергии до 100 кВт
Увеличение мощности электроэнергии до 100 кВт
Увеличить мощность до 100 кВт. Согласовать техническую документацию в ПАО “Россети Московский регион”. Согласовать перекладку питающего жилой дом кабеля, так как существующий не позволял выполнить увеличение.
Монтаж повреждения кабельной линии
Монтаж повреждения кабельной линии
Необходимо было выполнить поиск повреждения кабельной линии, выполнить ремонтные работы и подать напряжение на КЛ.
Увеличение мощности с 200 до 300 кВт
Увеличение мощности с 200 до 300 кВт
Необходимо выполнить увеличение мощности с 200 до 300 кВт, согласовать полный комплект документов с Россетями, смонтировать муфту, завести КЛ-0,4 кВ в здание, реконструировать ВРУ под новую мощность, ввести электроустановку в эксплуатацию.
